Hub GreenWaya przy autostradzie A2© Fot. Michał Zieliński

Superszybkie ładowarki są już w Polsce. Mogłyby działać, ale na to jeszcze poczekamy

Michał Zieliński
22 lutego 2021

Pół godziny ładowania kompaktowego elektryka może dziś wystarczyć na przejechanie 350 km. Dla Polaków są to jednak puste słowa. Mocnych stacji jest u nas jak na lekarstwo, a nawet gdy ktoś je buduje, to trafia na bariery, przez które trzeba czekać. Tak jak przy ładowarkach czekają kierowcy elektryków.

Producenci aut stanęli na wysokości zadania. Jeszcze 3 lata temu, gdy w życie wchodziła ustawa o elektromobilności, wybór samochodów na prąd ograniczał się do kilku modeli. Elektryki z dużymi zasięgami kosztowały ponad 350 tys. zł i oferowała je w zasadzie jedna firma – Tesla. To ona miała też "monopol" na szybkie ładowanie. Nikt inny nie sprzedawał aut, w których zapas prądu można było uzupełniać tak wydajnie. Chcąc wygodnie podróżować elektrykiem, najlepiej było wybrać teslę. Dzisiaj sytuacja wygląda zupełnie inaczej.

W autach z zasięgiem przekraczającym 400 km można wręcz przebierać, a ładowanie w tempie dotychczas oferowanym przez tesle powoli staje się standardem. Szczególnie ważny jest tutaj jeden samochód: kosztujący mniej niż 200 tys. zł Volkswagen ID.3. Oferuje do 549 km deklarowanego zasięgu, a na stronie producenta można wyczytać, że 30 min ładowania powinno wystarczyć na przejechanie kolejnych nawet 350 km. Słowo klucz: powinno.

Teoria vs rzeczywistość

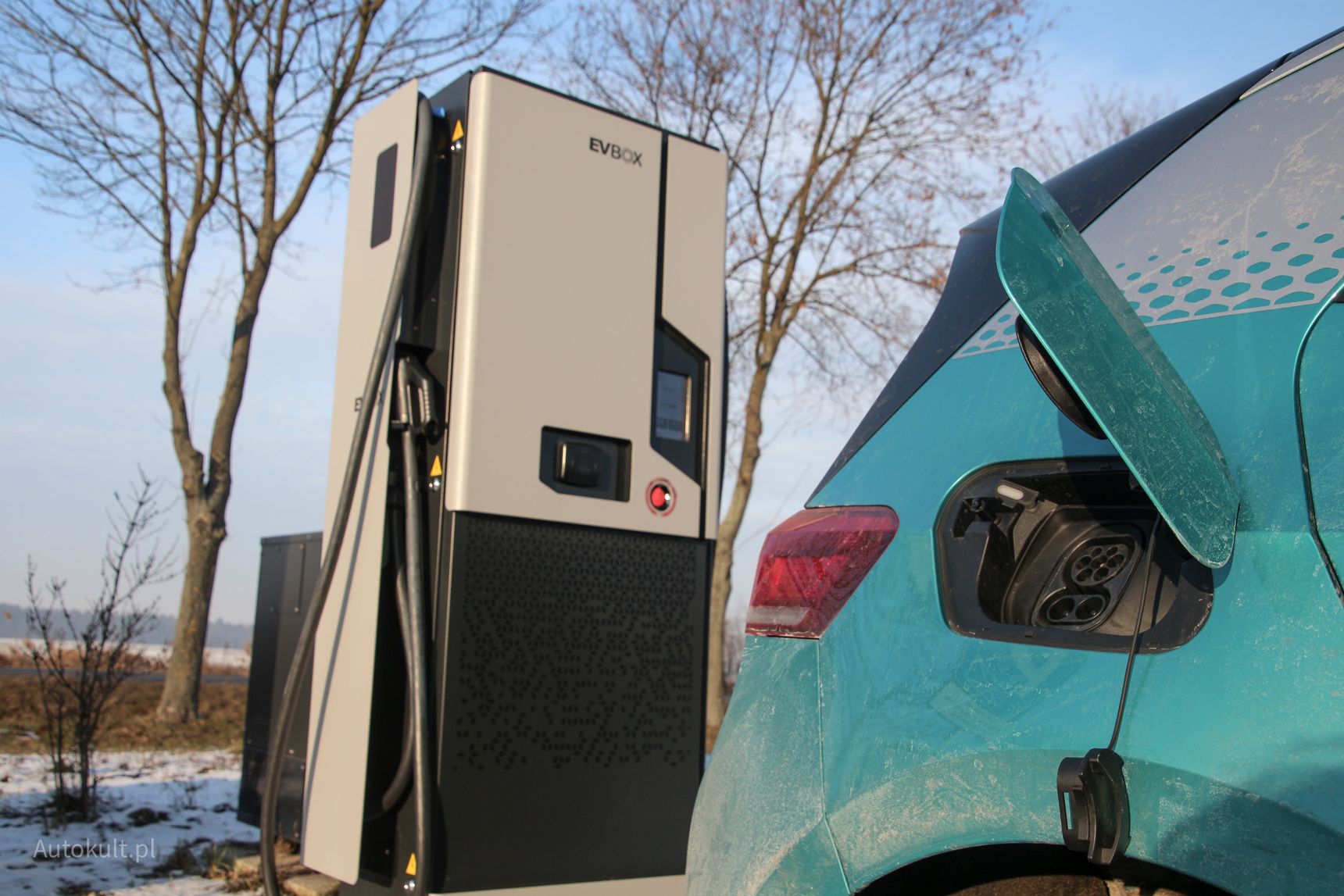

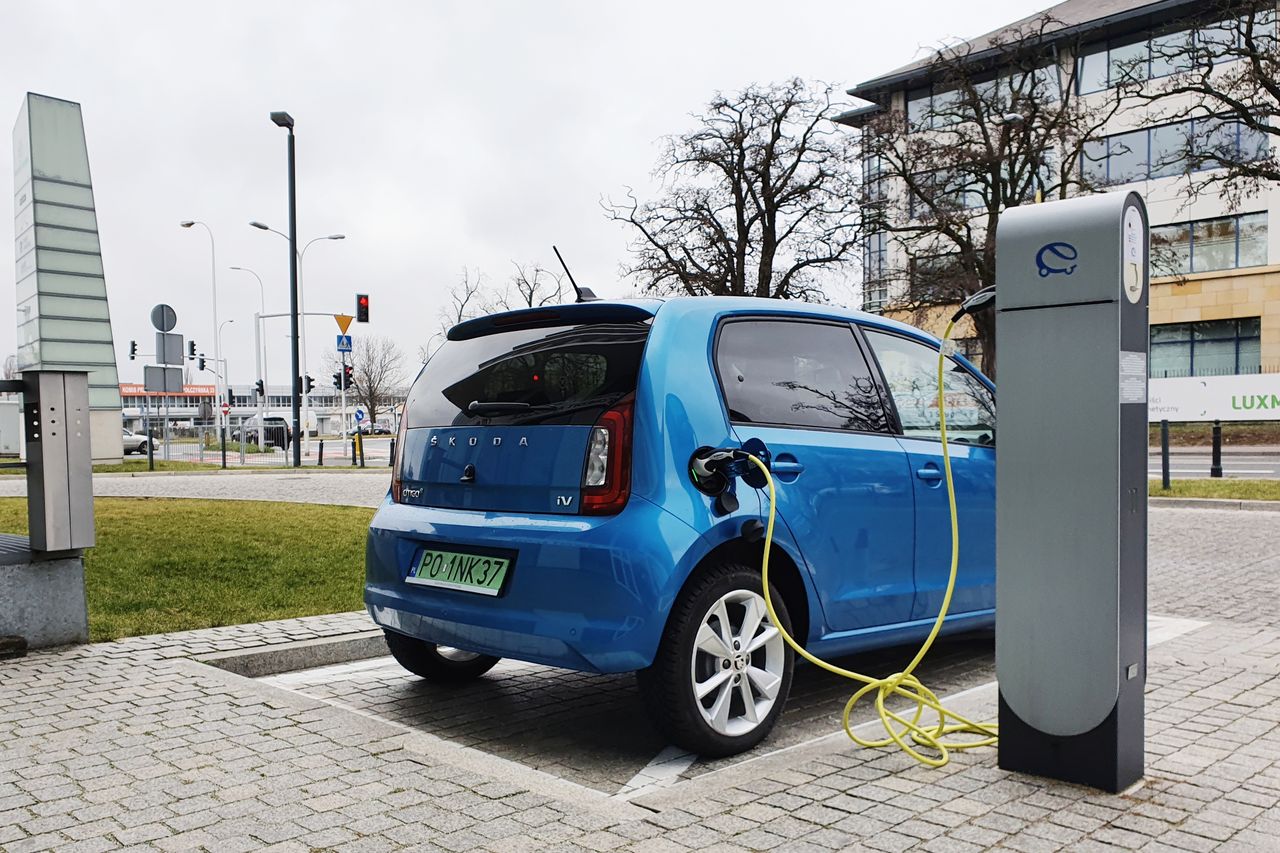

Jestem przy jednej z warszawskich "szybkich" ładowarek i siedzę w błękitnym ID.3. Volkswagen wyświetla na ekranie prędkość, z jaką uzupełniany jest prąd. Żeby osiągnąć 350 km zasięgu w 30 min, musiałbym widzieć przynajmniej 11 km/min. Do tej wartości się nawet nie zbliżamy, a najwyższe, co zobaczyłem, to 4. I wiecie co? W Polsce na więcej liczyć zazwyczaj się nie da.

Mapa Polskiego Stowarzyszenia Paliw Alternatywnych pokazuje smutną prawdę. Na 307 tzw. szybkie stacje ładowania, tylko 33 oferuje moc wyższą niż 50 kW. Co prawda "mój" ID.3 nie ma tej opcji, ale topowa wersja może przyjąć nawet 125 kW. Wtedy faktycznie półgodzinny postój może przełożyć się na 350 km dodatkowego zasięgu. W Polsce działa tylko jedna na tyle mocna stacja, na której można z tej opcji w pełni skorzystać – pod Zieloną Górą. Będzie więcej, ale te jeszcze nie działają.

Odpinam ID.3 od ładowania i ruszam na południe. Wcześniej jednak nastawiam nawigację na stację paliw. Taką zwykłą, na jakiej tysiące Polaków tankują swoje golfy i corolle. Do pokonania mam 314 km. Volkswagen deklaruje 425 km zasięgu, ale temperatura jest mocno na minusie, a do tego jadę głównie drogą szybkiego ruchu. Robię półgodzinny pitstop na jednej z 33 mocniejszych ładowarek. Około 17.00 dojeżdżam do celu – stacja BP przy autostradzie A4 w okolicach Strzelec Opolskich.

Chcesz się naładować? Cóż - jeszcze nie teraz

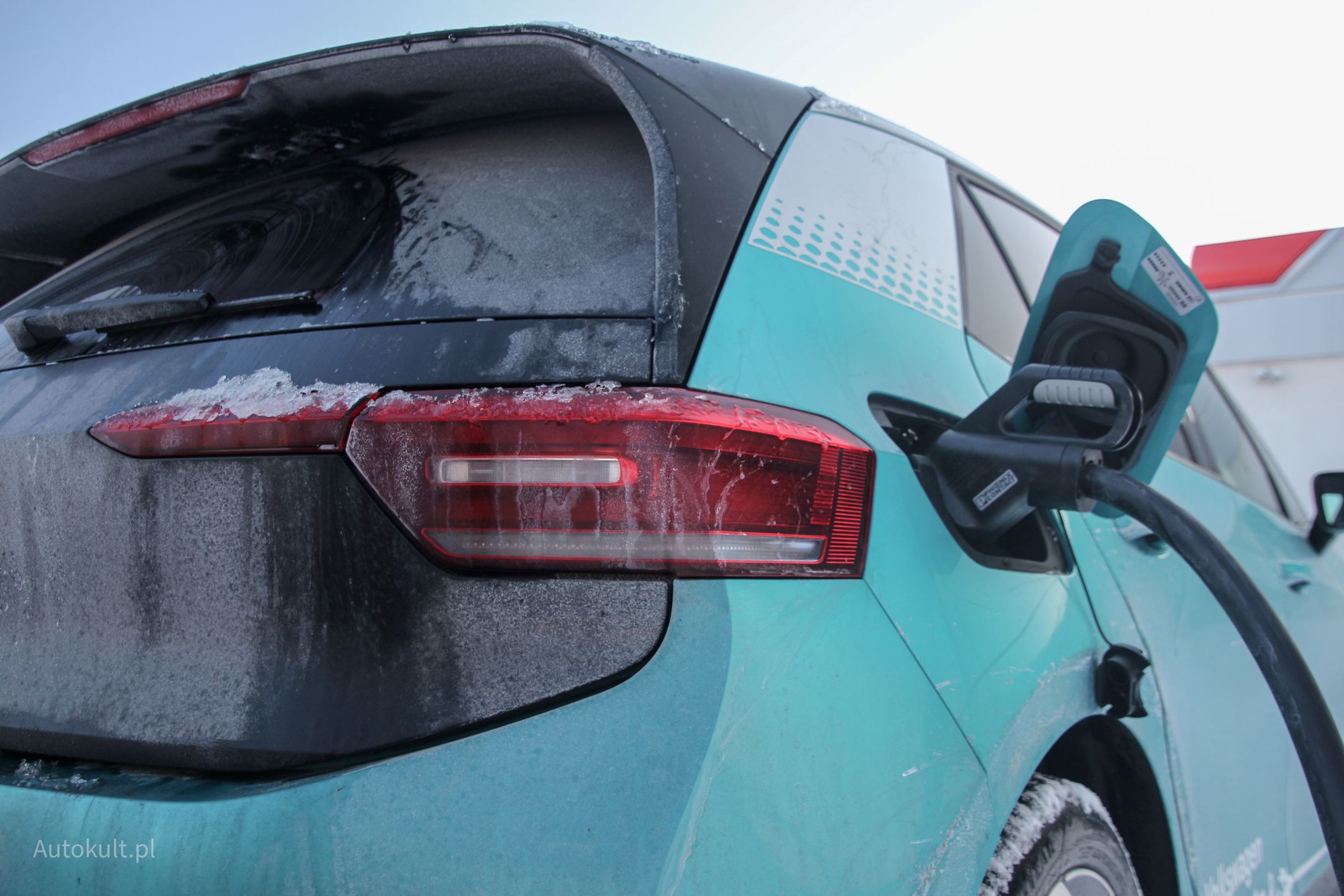

Chcesz się naładować? Cóż - jeszcze nie teraz© Fot. Michał Zieliński

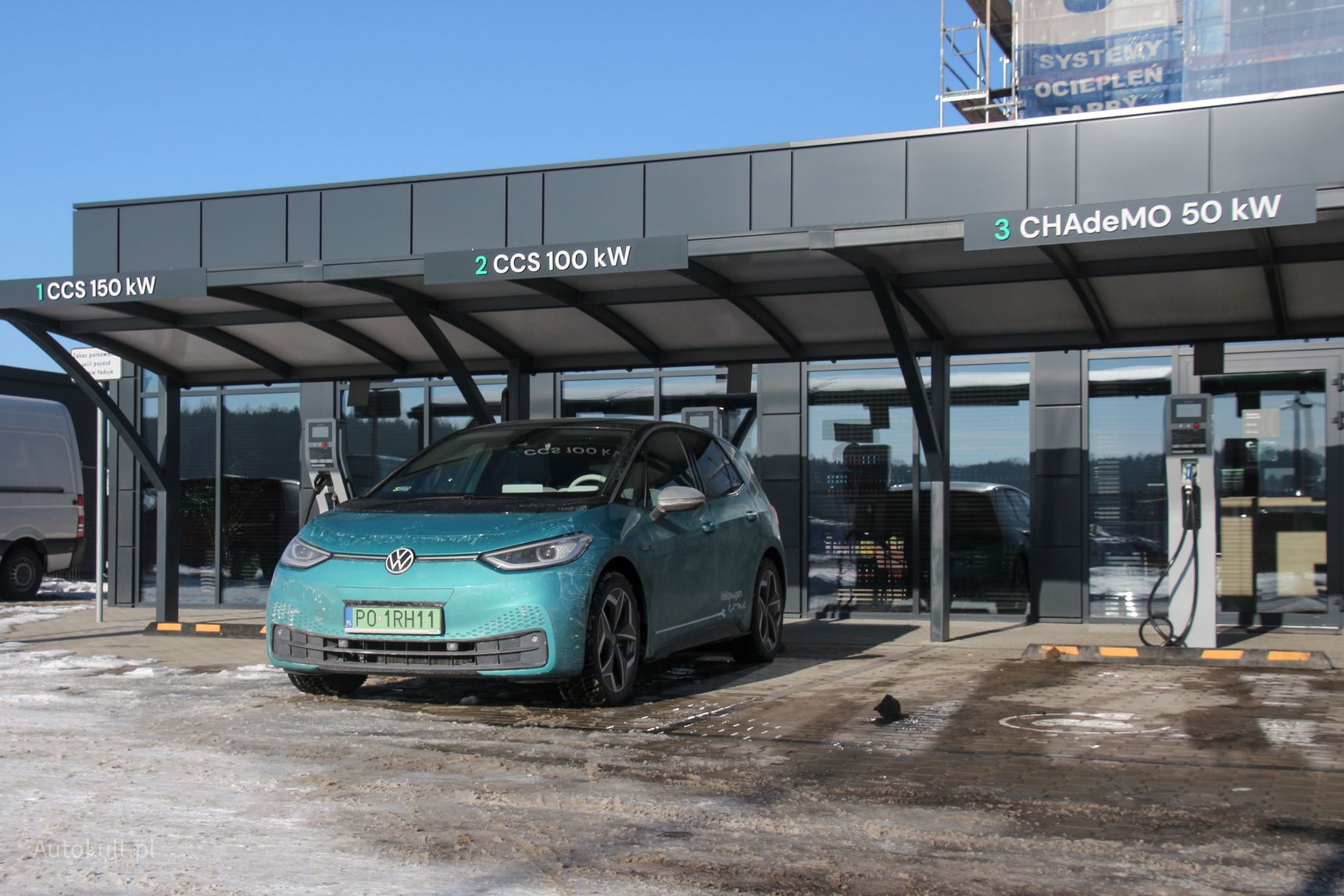

Auta nie parkuję pod dystrybutorem, a pod jedną z 4 zainstalowanych tam ładowarek z logo GreenWaya. Najsłabsza ma 50 kW, najmocniejsza – 350. Ekrany się świecą, ale na każdej z nich wisi kartka "Urządzenie nieczynne (wkrótce otwarcie)". Prawdopodobnie zawisła tam, gdy je tam postawiono. To było w lutym 2019 roku.

– Trudno się stawia w Polsce stacje ładowania? – pytam Rafała Czyżewskiego, prezesa GreenWay Polska.

– Nie mam aż takiego doświadczenia w innych krajach. Mogę się jednak odnieść do Słowacji. Tamtejsze procedury trwają krócej – ocenia. – Dochodzą do nas głosy, że inwestorzy, którzy chcą w Polsce stawiać stacje ładowania, napotykają przeszkody czy bariery niespotykane w innych krajach – dodaje.

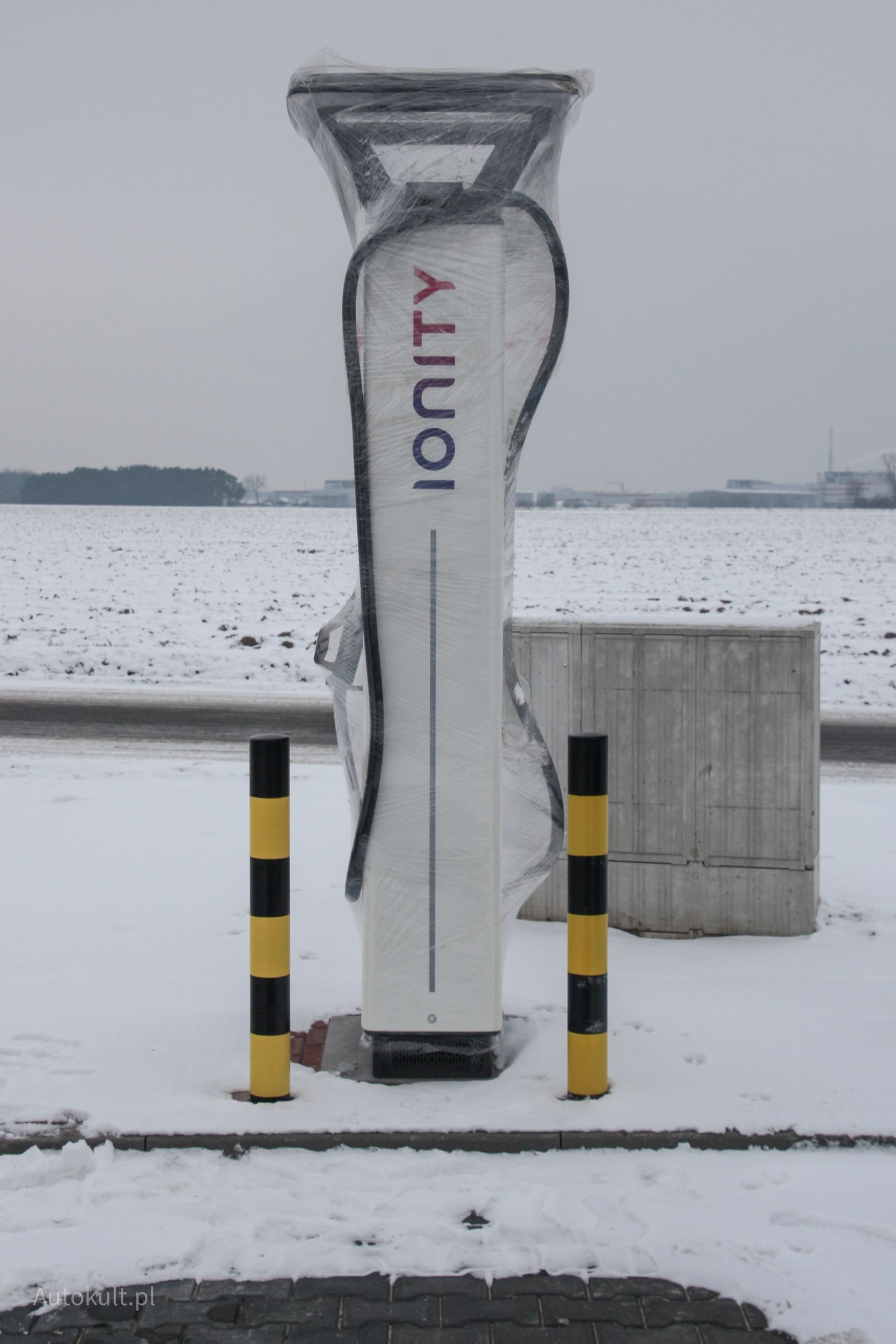

Urządzenie nieczynne (wkrótce otwarcie)
Urządzenie nieczynne (wkrótce otwarcie)© Fot. Michał Zieliński

To właśnie procedury sprawiają, że duża stacja GreenWaya od ponad dwóch lat czeka na otwarcie. Postawienie ładowarki to bowiem połowa sukcesu. Trzeba jeszcze doprowadzić odpowiednio mocny prąd.

– W Polsce nie ma generalnie większych problemów ze zdobyciem przyłącza, ale problemem jest czas realizacji takiej inwestycji przez Operatora Systemu Dystrybucyjnego – ocenia Rafał Czyżewski. – Może to trwać od 3 miesięcy do nawet 3 lat. Wszystko zależy od indywidualnych uwarunkowań lokalizacji – zdradza.

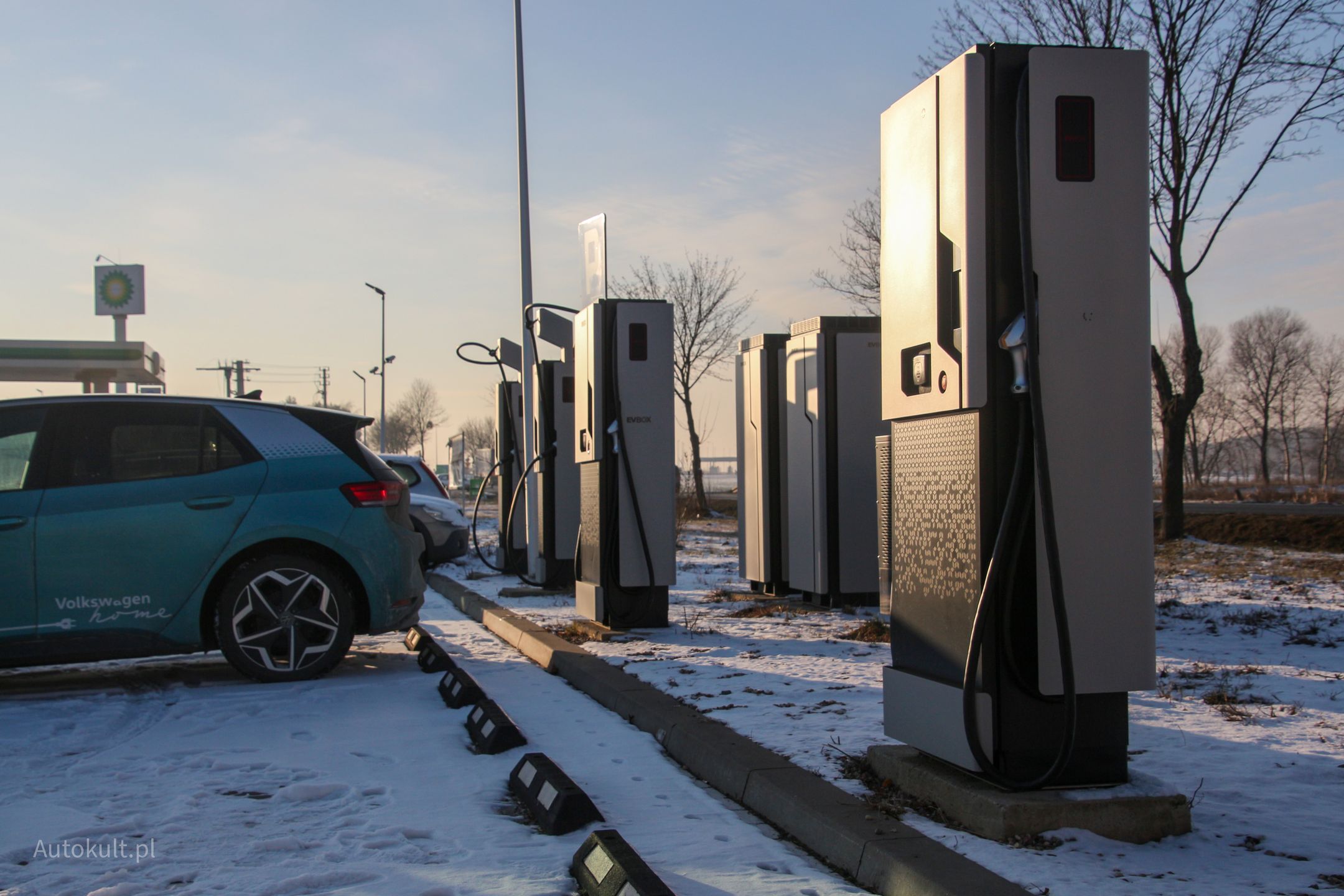

Ruszam ID.3 w kierunku Wrocławia. Po drodze jedno doładowanie na kolejnej 100-kilowatowej ładowarce, dzięki czemu na A4 mogę jechać z dopuszczalną prędkością 140 km/h. Świetnie wyciszony kompakt dobrze trzyma się drogi i gwarantuje, że podróż mija przyjemnie. Zużycie energii z takiej jazdy wynosi 25 kWh/100 km. Nieźle, jak na -6 st. Celsjusza. Nocleg w stolicy Dolnego Śląska i jadę dalej.

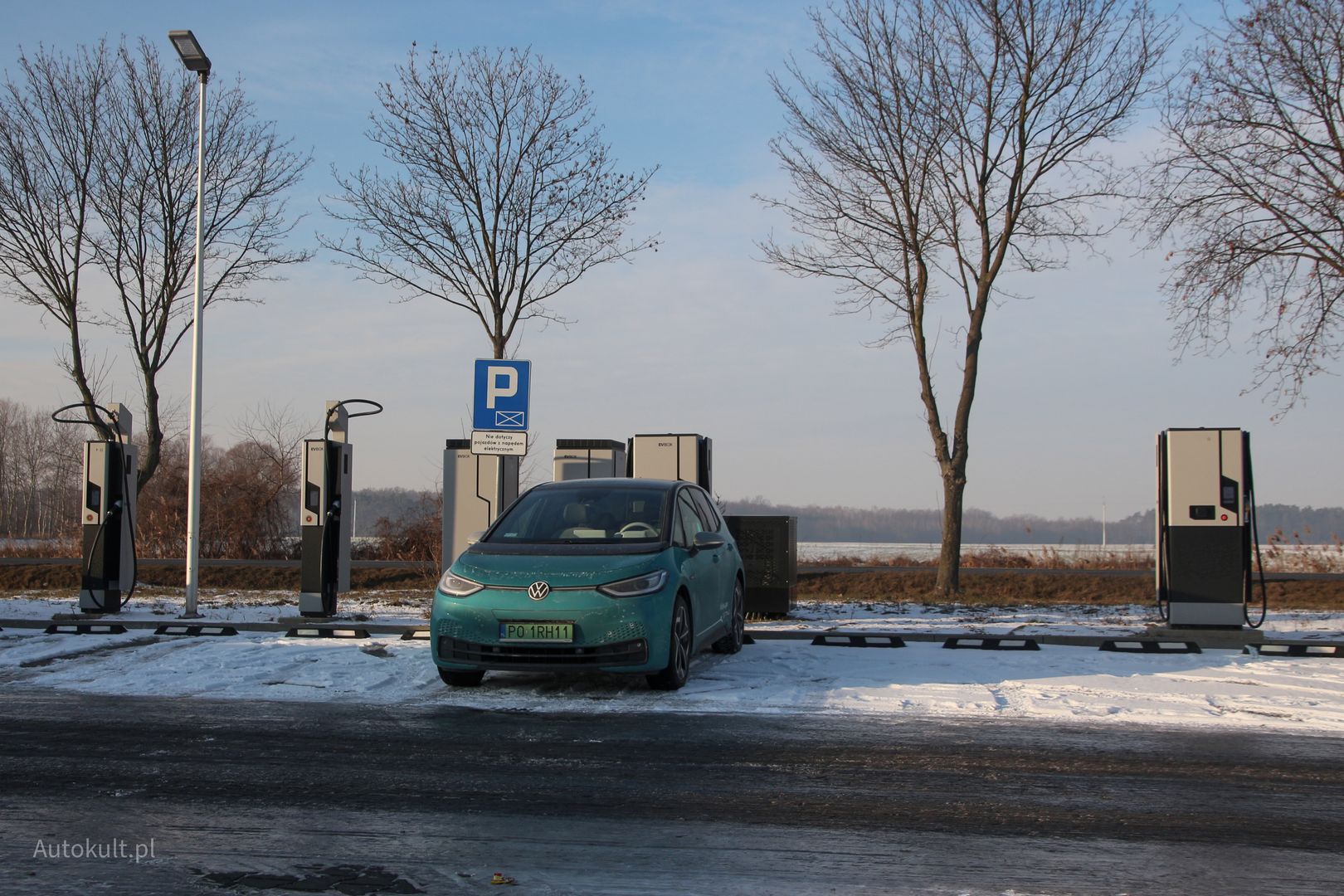

Kieruję się w stronę Poznania. To byłby dobry moment, by napisać, że na najkrótszej, liczącej 180 km trasie pomiędzy tymi miastami nie ma ani jednej stacji ładowania, ale skupmy się na jednym problemie z infrastrukturą naraz.

Ilu kierowców przyjedzie pod Zieloną Górę, by zobaczyć, jak szybko ładuje się ich auto? Myślę, że niewielu
Ilu kierowców przyjedzie pod Zieloną Górę, by zobaczyć, jak szybko ładuje się ich auto? Myślę, że niewielu© Fot. Michał Zieliński

Odwiedzam zielonogórski EkoEn, czyli jedyne miejsce, gdzie nie-tesla może ładować się z mocą 150 kW. ID.3 tyle nie przyjmuje, ale obok jest ładowarka 100 kW i dwie "pięćdziesiątki". Podpinam auto i po kwadransie jadę w kierunku Nowego Tomyśla. Tam wjeżdżam na autostradę A2. Dojeżdżam do kolejnego huba GreenWaya.

Znowu 4 ładowarki, znowu nieczynne. Wiem, że dociągnięcie prądu o odpowiedniej mocy do ładowarki nie jest jedyną barierą, jest jeszcze kwestia odbioru przez Urząd Dozoru Technicznego. W teorii trwa on 30 dni. Dopytuję Rafała Czyżewskiego, jak to wygląda w praktyce.

– Uzyskanie dokumentacji technicznej zgodnej z wytycznymi UDT w przypadku niektórych modeli ładowarek zajmowało wiele miesięcy - nie ukrywa Rafał Czyżewski. – Mowa głównie o producentach zagranicznych, którzy nie traktują polskiego rynku jako istotnego i trudno im jest zrozumieć, że w Polsce obowiązują pewne przepisy, które nie są stosowane w innych krajach. Bardzo trudno jest ich nakłonić do przygotowania odpowiednich instrukcji dla użytkowników i serwisowych, które mają strukturę i zakres informacji, jakie są wypisane w rozporządzeniu – relacjonuje. Zdradza też, że dokumenty potrzebne do odbioru najmocniejszych stacji udało się skompletować dopiero pod koniec 2020 roku.

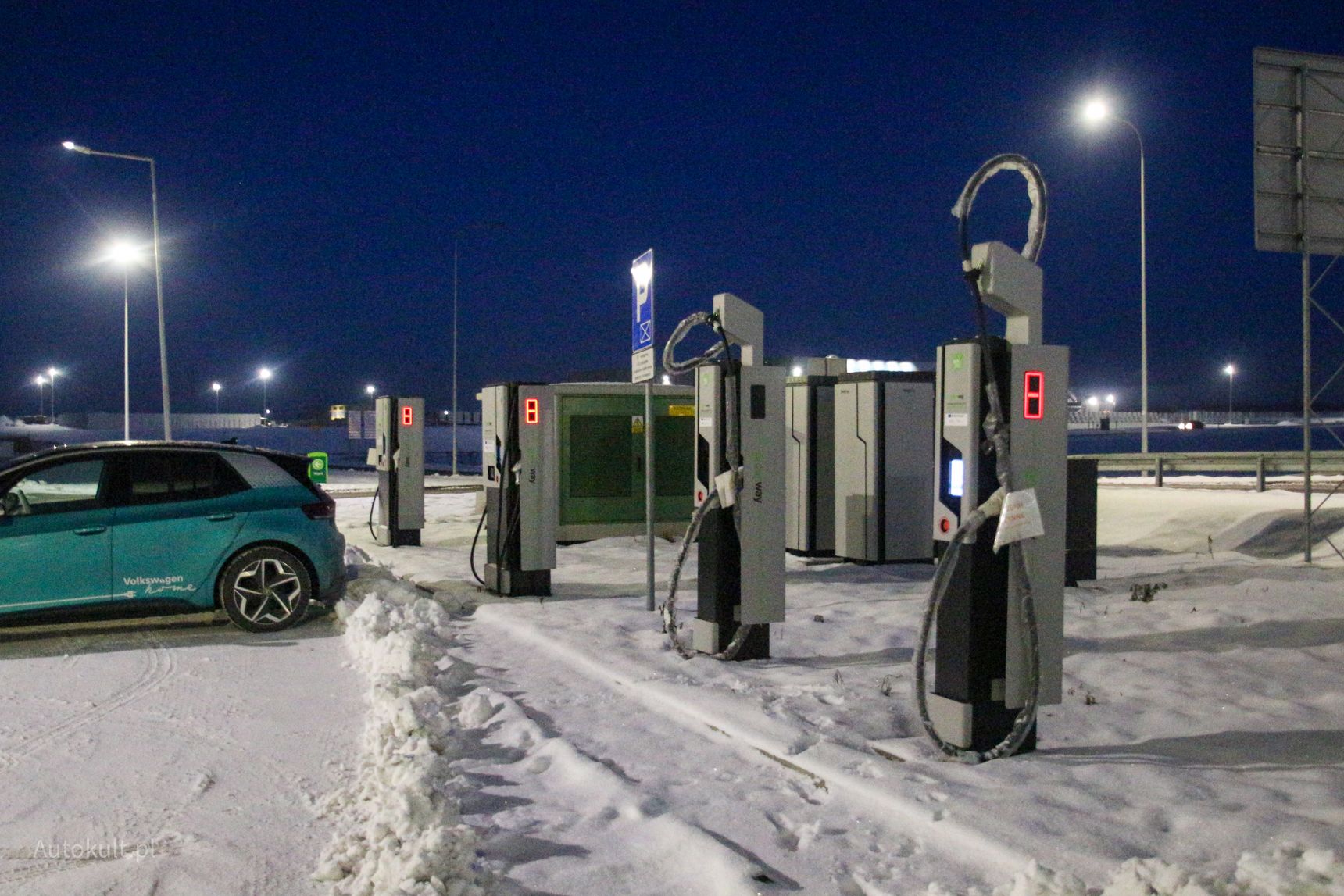

Miejsc do podpięcia nie brakuje. Nic dziwnego - stacje jeszcze nie działają
Miejsc do podpięcia nie brakuje. Nic dziwnego - stacje jeszcze nie działają© Fot. Michał Zieliński

Później proces nie jest jednak problematyczny. Po zebraniu odpowiedniej dokumentacji i złożeniu wniosków zajmuje on faktycznie ok. 30 dni. Z tego, co udało mi się ustalić, współpraca z Urzędem Dozoru Technicznego przebiega zazwyczaj bardzo dobrze. Nie zmienia to faktu, że proces stawiania stacji brzmi jak droga przez mękę. Ale przynajmniej można na tym zarobić, prawda?

– Ten biznes jest teraz nierentowny – ocenia chłodno w rozmowie ze mną Maciej Mazur, prezes Polskiego Stowarzyszenia Paliw Alternatywnych. – Koszty co do zasady są wyższe niż przychody. Pojedyncze stacje mogą mieć inną charakterystykę, ale jeśli średnio wykorzystanie ładowarki jest na poziomie, optymistycznie, kilku procent, to tak naprawdę nie ma siły, żeby wyjść in plus – podkreśla.

Na jeszcze nieczynnej stacji ładowania
Na jeszcze nieczynnej stacji ładowania© Fot. Michał Zieliński

– Wskaźnik, który przelicza liczbę samochodów na stację ładowania, w Polsce wynosi 7 – wskazuje Rafał Czyżewski. – W krajach, gdzie elektromobilność jest rozwinięta, te wskaźniki są na poziomie 25-30. Dopiero takie warunki zapewniają taki poziom wykorzystania tych stacji, by przychody z tytułu świadczonych usług pokrywały koszty budowy infrastruktury i jej utrzymania. Operatorzy dokładają do infrastruktury, czekają na to, że ten rynek się zmieni i tych samochodów będzie znacznie więcej – mówi.

Tak więc w przypadku elektromobilności najpierw pociągi, potem tory. Na mojej liczącej teraz blisko 1000 km trasie spotkałem może kilkanaście aut elektrycznych, w całej Polsce jest ich niewiele ponad 10 tys. (dane ze stycznia 2021). Wracam do Warszawy. Następnego poranka raz jeszcze ładuję auto. Po godzinie jestem gotowy. Tym razem ruszam w okolice Kutna.

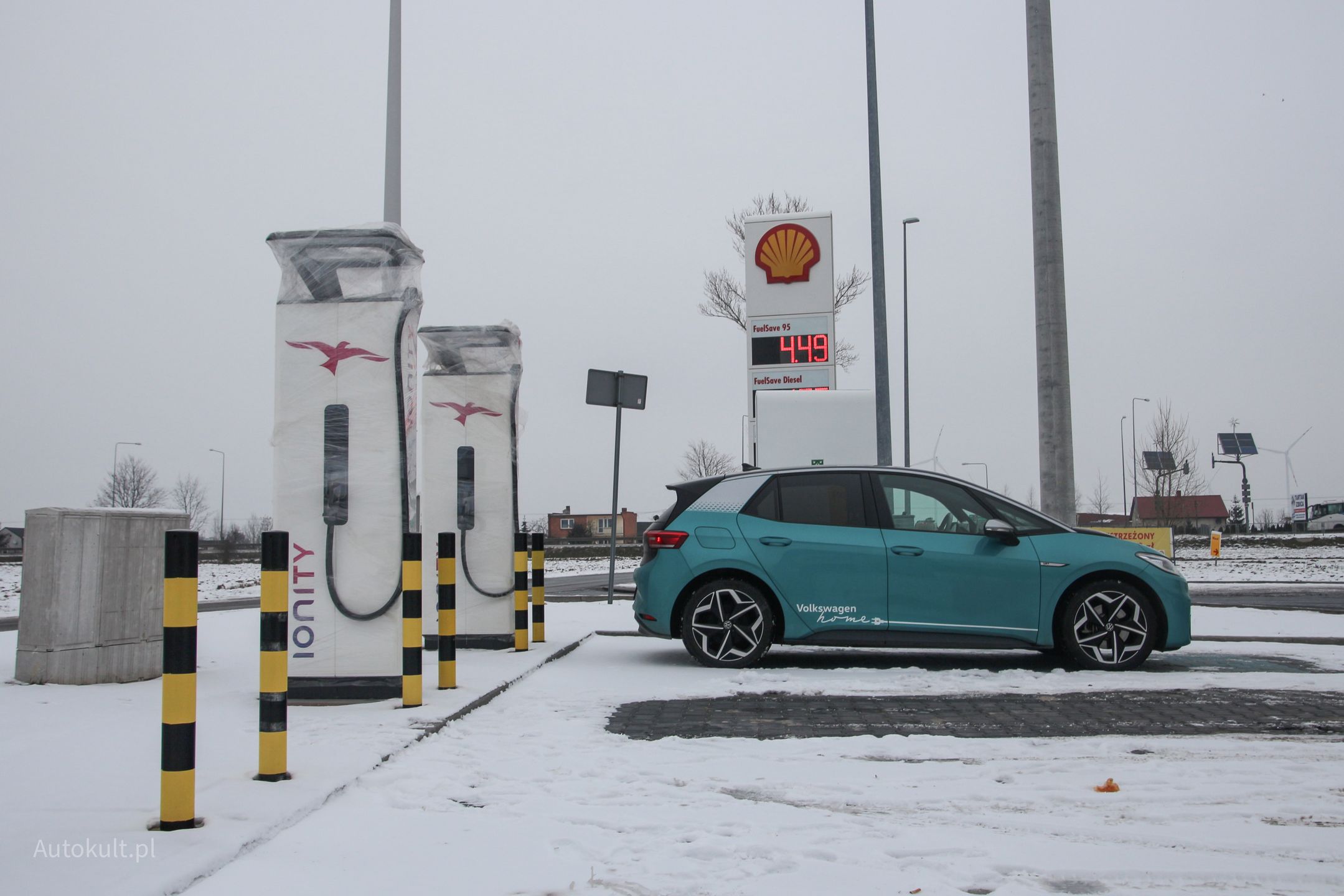

Błyskawiczne ładowanie? Jeszcze nie. Na razie można błyskawicznie zatankować, bo Ionity stawia ładowarki przy stacjach Shell
Błyskawiczne ładowanie? Jeszcze nie. Na razie można błyskawicznie zatankować, bo Ionity stawia ładowarki przy stacjach Shell© Fot. Michał Zieliński

Parkuję pod jedną z pierwszych polskich stacji postawionych przez Ionity, konsorcjum, które w Europie ma już ponad 400 stacji o mocy 350 kW. Pierwsze zostały oddane do użytku w 2018 roku. Te nasze miały działać w 2020 roku, ale ciągle stoją owinięte folią. Czekają.

– Podczas budowy i zarządzania europejską siecią musimy współpracować z lokalnymi rządami i operatorami systemu dystrybucji, a każdy z nich może mieć różne wymagania – tłumaczy Christian Zeh, szef IONITY na region EU DACH CEE. – To sprawia, że cały proces staje się skomplikowany i czasem oznacza konieczność przeskoczenia barier biurokratycznych, nim będziemy mogli rozpocząć implementację. Prace nad stacją w Kaszewach Kościelne zaczęliśmy we wrześniu 2020 roku. Stacja jest gotowa, ładowarki są postawione, brakuje nam tylko podłączenia do sieci oraz odbioru UDT – mówi.

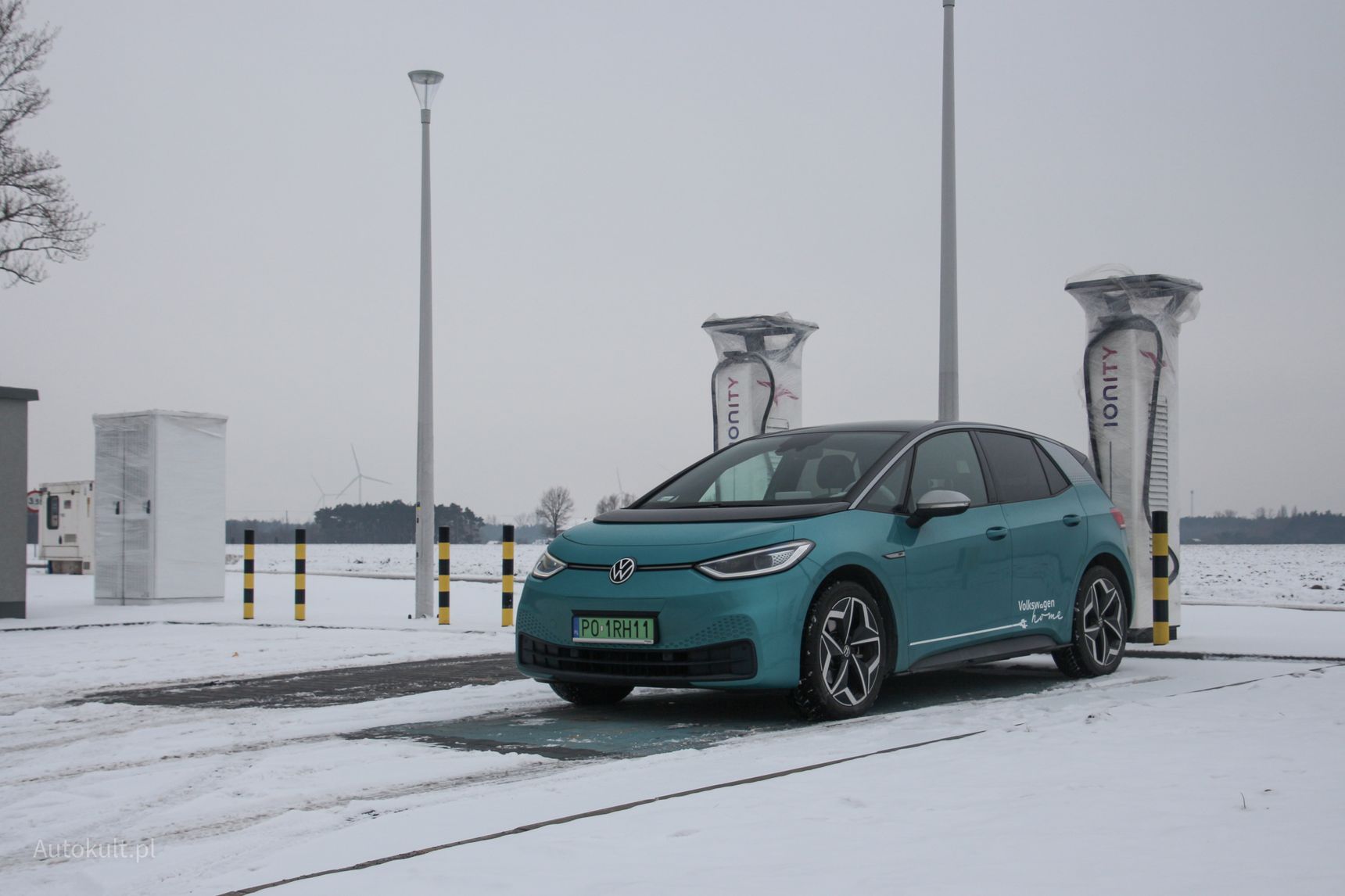

Kiedy ze stacji Ionity zniknie folia?
Kiedy ze stacji Ionity zniknie folia?© Fot. Michał Zieliński

– Tutaj są dwa problemy – potwierdza Maciej Mazur. – Pierwszym jest brak mocy przyłączeniowej. Drugim jest to, że stacje są przed odbiorem przez UDT. Przedstawiciele Ionity w rozmowach z nami nie ukrywają, że realizacja inwestycji w Polsce jest bardzo utrudniona. Czas realizacji przyłączy, liczony w wielu przypadkach w latach, sprawia, że Polska jest tym krajem, w którym tego typu projekty realizuje się najdłużej w Europie. Proces odbiorowy również jest bardzo skomplikowany. Operatorom działającym praktycznie na terenie całej Europy bardzo trudno jest zrozumieć dlaczego przy odbiorze stacji w Polsce wymagane są dokumenty, niewymagane przez urzędy dozoru z innych państw – komentuje.

– Wyzwanie jest tym większe, jeśli weźmie się pod uwagę, że producentem stacji, które Ionity w Polsce zamierza uruchomić jest producent z Australii. Przy przygotowaniu dokumentacji niezbędnej w procesie odbiorowym jego udział może okazać się niezbędny, a to może oczywiście wpłynąć na czas – precyzuje Maciej Mazur. Tak że powtarza się historia, z którą mierzył się GreenWay.

Szukając sposobów na poprawę sytuacji

Od dawna zastanawiałem się, dlaczego w Polsce infrastruktura rozwija się tak wolno. Z zazdrością patrzyłem na Holandię, Norwegię czy Niemcy, gdzie superszybkie stacje są w zasadzie normą. Dziś już się nad tym nie zastanawiam. Zamiast tego mam w głowie jedno pytanie. Po co w ogóle ktoś dzisiaj stawia stacje ładowania?

– Teraz ten sens jest taki, że rezerwuję dobrą lokalizację, zdobywam pierwszych klientów, rozwijam projekt marketingowo, w perspektywie kolejnych lat liczę, że zacznę na tym zarabiać. Dzisiaj to jest biznes dla podmiotów świadomych długoterminowości inwestycji albo dla tych, którzy potrafią skorzystać z dostępnych dofinansowań. Problem, że tych mechanizmów cały czas w Polsce brakuje – wskazuje Maciej Mazur.

Jak zdradził mi Rafał Czyżewski, koszt instalacji urządzenia o mocy 100 kW to ok. 200 tys. zł, a takie o 50 kW mocniejsze – ok. 250 tys. zł. Najdrożej jest w przypadku stacji o mocy 350 kW. Tutaj już można mówić nawet o milionie zł. System dopłat jest w planach, ale ciągle jest jedynie projektem, a do jego wprowadzenia może minąć długa droga. Zapowiedzi jednak brzmią ambitnie. Operatorzy będą mogli liczyć na wysokie dofinansowanie - nawet 75 proc. wartości inwestycji, jeżeli stacja będzie zlokalizowana w miastach poniżej 100 tys. mieszkańców.

Kolejnym punktem do poprawy jest usprawnienie warunków przyłączeniowych.

– Konieczne jest przyspieszenie procesu wydawania warunków przyłączeniowych oraz faktycznej realizacji przyłączy – ocenia Maciej Mazur. – Gdy sobie wyobrażamy jeżdżące po Polsce dziesiątki tysięcy nowych aut elektrycznych, to oczywiste jest, że ich kierowcy będą chcieli je jak najszybciej naładować. Komfort podróżowania elektrykiem może być – i jest – wyższy niż pojazdem konwencjonalnym. Musimy jednak mieć możliwość naładowania pojazdu w czasie podobnym do tego, który potrzebny jest na zatankowanie tradycyjnego pojazdu. Sukces nie tkwi zatem tylko i wyłącznie w odpowiedniej liczbie stacji, lecz także jakości powstającej infrastruktury – podpowiada Maciej Mazur.

– Przykładów daleko nie trzeba szukać. Wystarczy spojrzeć na rozwój projektów takich jak Electrify America, superchargery Tesli, wspomniane Ionity czy wreszcie niestety bardzo nieliczne przykłady w Polsce: EkoEn i nieoddane jeszcze do użytku huby GreenWaya. Co łączy te projekty? Model funkcjonowania doskonale nam znany z rynku stacji paliw tradycyjnych: co najmniej kilka punktów ładowania dysponujących mocą pozwalającą nam się naładować w kilkanaście minut. Tu wracamy do problemów z realizacją przyłączy, zwłaszcza gdy mówimy o projektach, których potrzeby to nawet od 1 do 2 MW – dodaje Maciej Mazur.

Tutaj pomocą może okazać się ustawa o elektromobilności. Po trzech latach od wprowadzenia jej w życie trwają prace nad jej nowelizacją. Jedną z podnoszonych kwestii jest właśnie temat przyłączeń, choć Rafał Czyżewski gasi optymizm.

– Znalazły się tam zapisy, które w pewnym zakresie mają ułatwić to przyłączanie, ale moim zdaniem cały czas nie są to zmiany, które są dla nas istotne i ważne – mówi Rafał Czyżewski. – Zgłosiliśmy liczne propozycje poprawek do projektu nowelizacji ustawy, które miałyby usprawnić proces budowy infrastruktury ładowania i czekamy obecnie jaki będzie tego efekt – dodaje.

Ogólnodostępne stacje ładowania muszą zostać odebrane przez UDT
Ogólnodostępne stacje ładowania muszą zostać odebrane przez UDT© Fot. Michał Zieliński

Barierą nie do przeskoczenia wydaje się jednak Urząd Dozoru Technicznego. Rafał Czyżewski nie ukrywa, że odbiór może być utrudnieniem podczas instalacji stacji ładowania. Maciej Mazur również widzi tu pole do poprawy.

– Jesteśmy zdecydowanie za dużym krajem, żeby sobie pozwolić na rozwój zeroemisyjnego transportu tylko w oparciu o infrastrukturę prywatną, bądź zlokalizowaną w miastach – tłumaczy. – Problem jest jednak dużo szerszy. Proces odbiorowy nie dotyczy tylko stacji ogólnodostępnych, a dużo bardziej pojemnej kategorii infrastruktury, która świadczy usługę ładowania. A to oznacza po pierwsze dodatkowy czas potrzebny na realizację inwestycji, po drugie dodatkowe koszty nie tylko dla operatorów stacji ogólnodostępnych, lecz także dla praktycznie każdego, kto zechce stację uruchomić i dopuścić do korzystania z niej innych użytkowników. W efekcie wiele podmiotów zwleka z decyzją inwestycyjną lub decyduje się na stacje prywatne. Zaproponowany przez ustawodawcę proces odbioru stacji w wielu obszarach w praktyce się po prostu nie sprawdza – stwierdza stanowczo.

Problemu jednak nie widzi sam organ.

– Dokumentacja dostarczana przez producentów urządzeń rzeczywiście mogła stanowić przeszkodę do szybkiego odbioru stacji, ale tylko w początkowym okresie obowiązywania przepisów oraz dla nielicznych producentów – wyjaśnia mi Maciej Zagrobelny, rzecznik prasowy UDT. – Po zgłoszeniu uwag z naszej strony w znakomitej większości otrzymujemy poprawioną dokumentację. Widać też chęć współpracy ze strony środowiska, co oczywiście ma tylko pozytywny wymiar, szczególnie dla bezpieczeństwa – dodaje.

Czy tak faktycznie będzie? Przekonamy się w najbliższym czasie. Nie zmienia to jednak faktu, że rozwój polskiej sieć ładowania aut elektrycznych musi przyspieszyć. I musi to zrobić szybko.

– Aby osiągnąć ogólne cele klimatyczne w sektorze transportu, musimy skupić się na w pełni elektrycznych pojazdach – tłumaczy Hubert Niedzielski, kierownik PR w Volkswagen Polska. – Potrzebne jest tu wsparcie ze strony legislacyjnej czy sektora energetycznego. Popyt na samochody elektryczne rośnie, ale wciąż niewystarczająco szybko. Na zachodzie Europy elektromobilność nabiera rozpędu znacznie prędzej niż w Polsce – ocenia.

Na stacjach o mocy 50 kW ID.3 nie może rozwinąć swojego potencjału. To samo dotyczy jego wielu konkurentów
Na stacjach o mocy 50 kW ID.3 nie może rozwinąć swojego potencjału. To samo dotyczy jego wielu konkurentów© Fot. Michał Zieliński

– Najważniejszy obszar wymagający wsparcia to rozwój szybkich ładowarek na głównych drogach. Chociaż większość procesów ładowania odbywa się w domu, ładowarki na autostradach pozostają niezwykle ważne. W Polsce jest zaledwie kilka ultraszybkich ładowarek o mocy 150 KW. Taka moc ładowania staje się standardem w dzisiejszych samochodach. Moc ładowania wynosząca 150 kW to ok. 30 minut przerwy po przejechaniu 250-300 km. Ważne jest również, aby w jednej lokalizacji znajdowała się więcej niż jedna ładowarka, aby uniknąć kolejek. Korzystanie z pojazdów elektrycznych musi być wygodne. Dopiero wtedy ludzie będą mogli się do nich przekonać – dodaje Hubert Niedzielski.

– Myśląc o przyszłości, spójne ramy prawne dla infrastruktury ładowania pomogłyby w rozwoju europejskiej sieci ładowarek oraz dałyby podstawy prawne dla operatorów, na podstawie których mogliby opierać swoje biznesy. Niezmienne, wspólne wysiłki producentów, zakładów energetycznych, operatorów sieci oraz polityków, a także wielu innych zainteresowanych są niezbędne, by elektromobilność wyraźnie ruszyła do przodu – podsumowuje Christian Zeh.

Trzy lata czekania

Podczas mojej podróży odwiedziłem dwie duże stacje GreenWaya. Wiem, że trwają prace nad łącznie 10 hubami, choć nie wszystkie są skończone. W jednej z lokalizacji jest już jednak nawet przygotowane przyłącze, a sam operator szykuje się do startu. Gdy rozmawiałem z Rafałem Czyżewskim w pierwszej połowie lutego, na stacjach prowadzone były prace konserwacyjne, by upewnić się, że wszystko z nimi jest w porządku.

– Zakładamy, że jak tylko to zostanie rozwiązane, będziemy przystępować do procesu odbioru. Mam głęboką nadzieję, że w ciągu dwóch miesięcy będziemy mogli to rozpocząć – zapowiada Rafał Czyżewski.

Na ten moment Ionity szykuje 3 duże stacje w Polsce
Na ten moment Ionity szykuje 3 duże stacje w Polsce© Fot. Michał Zieliński

Na ten moment w Polsce wybrane są 3 lokalizacje, gdzie będzie można skorzystać ze stacji Ionity. Kiedy ruszą?

– Niestety, pierwszy termin na podłączenie do sieci, który wskazało nam OSD, został przesunięty. Obecnie celujemy w koniec kwietnia 2021 – zapowiada Christian Zeh, mówiąc o stacji przy autostradzie A1.

Jeżeli wszystko pójdzie zgodnie z planem, jeszcze przed wakacjami podróżowanie autem elektrycznym po Polsce powinno stać się przyjemniejsze. Po ponad 3 latach zaczniemy gonić naszych europejskich sąsiadów i to nie tylko zachodnich. Superszybkie stacje można bowiem spotkać już w Czechach, Chorwacji, na Węgrzech, Słowacji oraz na Litwie. Nie ma ich tam wiele, ale i tak nas wyprzedzają.

W tym wszystkim nie można zapomnieć o jednym: o superchargerach Tesli dostępnych tylko dla kierowców jej aut. Każdy taki punkt może obsłużyć kilka samochodów jednocześnie i składa się z ładowarek o maksymalnej mocy przynajmniej 150 kW. Producent twierdzi, że 15 minut ładowania tam Modelu 3 wystarczy na przejechanie 275 km. Można więc je porównać do hubów, które stawiają GreenWay oraz Ionity.

Choć superchargery Tesli są wyposażone w standardowe złącze CCS, nie naładujesz tam aut innego producenta
Choć superchargery Tesli są wyposażone w standardowe złącze CCS, nie naładujesz tam aut innego producenta© Fot. Michał Zieliński

Jednak o ile ci ciągle muszą czekać na możliwość wystartowania z dużymi stacjami, Tesla już teraz oferuje kierowcom w Polsce aż 8 superchargerów, a w drodze jest 5 kolejnych. Efekt jest tego taki, że moim zdaniem chcąc wygodnie podróżować elektrykiem, najlepiej wybrać teslę. I mam dziwne deja vu, bo wydaje mi się, że takim samym zdaniem opisywałem świat sprzed trzech lat, sprzed ustawy o elektromobilności. No nic – sto lat, ustawo. Może tyle wystarczy, żebyśmy faktycznie stali się elektromobilną potęgą, na co ciągle czekamy.
